お家データ

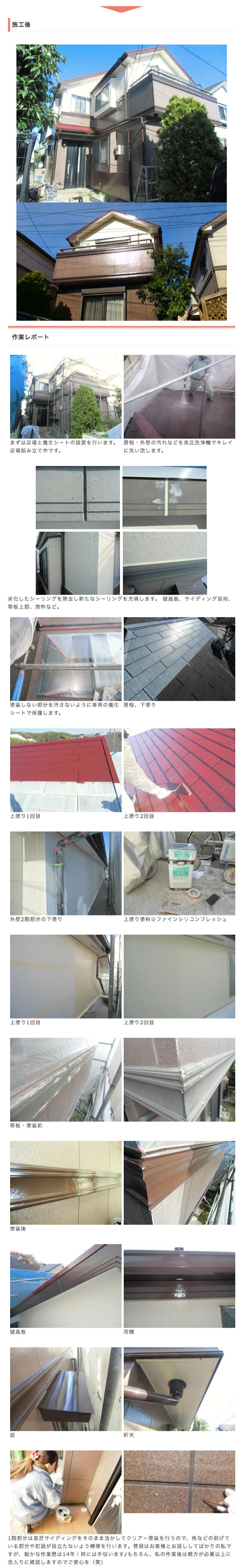

- 【施工箇所】 屋根塗装・外壁塗装・付帯部塗装(雨樋、帯板、破風板、軒天)・シ-リング打ち替え
- 【サ-ビス箇所 】シャッタ-BOX塗装(当初はキレイだったので「このままで」という予定でしたが、やはり他がピカピカになるとシャッタ-BOXだけ浮いて見えてしまったので塗らせて頂きました。)
- 【塗装仕様】 屋根(コロニアル):サ-モアイsi/日本ペイント
外壁:1階・UVプロテクトクリア-/日本ペイント、2階・ファインシリコンフレッシュ/日本ペイント
附帯部:軒天・ケンエ-スGⅡ/日本ペイント、その他・ファインシリコンフレッシュ/日本ペイント - 【施工期間】 11/8~12/1(実質施工日数・19日間)
- 【総人工数】 39人工
当店のホ-ムペ-ジを見てお問合せ頂きました。1階部分はお洒落な高意匠サイディングというお宅です。意匠サイディングはそのままにというご希望でしたので、1階はUVプロテクトクリア-で塗装を行うことにしました。クリア-は簡単に言うと、透明のサイディング保護塗料です。

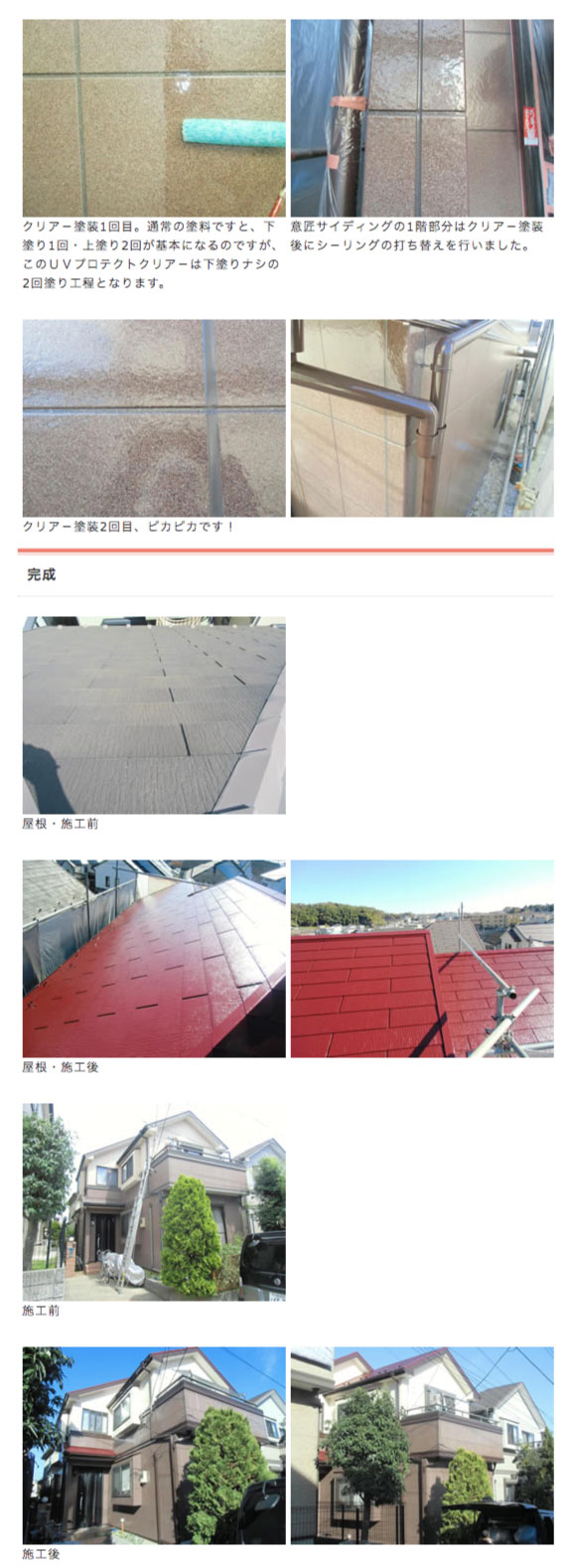

築後10年前後までに可能な工法であり、それ以上の年数を超えると、サイディングの表層の焼けや劣化で用いる事は出来なくなりますが、I様邸はちょうど築10年で、現状を見る限りクリア-でも問題ナシとなりました。
お疲れ気味だった意匠サイディングも蘇り、暗かった屋根もマル-ン(赤系)に生まれ変わり、新築のようになりました♪
高圧洗浄後は、お家をしっかりと乾燥させなければならないのですが、あいにくの真冬の曇り空で一日余計に乾燥に充てることになったり、夜に突然「暴風警報」が発令され、夜分にメッシュシ-トを外しにお伺いすることになったり、と予定通りに行かなかったり、予期せぬことが起きたりもしましたが、安全と施工品質第一で、完璧な作品をお引渡しできたと思います♪
台風でもないのに突然の暴風警報は滅多にないことだとは思いますが、このことで地域密着で仕事をする意義を改めて感じました。ご近所だから急な天候の変化にも即座に対応することができますし、お客様にも不安を与えないで済みます。夜だろうと早朝だろうと、何かあったらすぐに行ける距離というのは、お客様のみならず、お家を任されている業者にとっても安心感があります。
施工後も、定期的にお伺いし次の塗装時期までしっかりと管理させて頂きますので宜しくお願い致します♪
